개발 스프린트 속도 계산기

스프린트별 완료 스토리포인트를 입력해 평균 벨로시티와 변동폭을 계산합니다.

한눈에 요약

완료 스토리포인트 합계를 스프린트 수로 나누면 평균 벨로시티를 구할 수 있어요. 최솟값·최댓값, 변동폭, 표준편차도 함께 계산해 완료량의 차이를 확인해 보세요.

실시간 자동 연산100% 브라우저 연산검토 완료

개발 스프린트 속도 계산기

실시간 연산

계산 결과
수치를 입력하면 실시간으로 계산됩니다.

계산 공식 및 예시

공식평균 벨로시티 = 완료 스토리포인트 합계 / 스프린트 수, 변동폭 = 최댓값 − 최솟값
계산 예시20, 25, 30, 25 SP를 완료했다면 평균은 25 SP/스프린트, 변동폭은 10 SP, 표준편차는 약 3.54 SP입니다.

개발 스프린트 속도 계산기 사용법

스프린트별로 완료한 스토리포인트를 입력하면 평균 벨로시티와 완료량의 변동 정도를 확인할 수 있어요. SP는 스토리포인트를 뜻하며, 이 계산기의 벨로시티 단위는 SP/스프린트입니다.

  1. 비교하려는 완료된 스프린트의 스토리포인트를 모아 주세요.
  2. 20, 25, 30, 25처럼 쉼표, 공백 또는 줄바꿈으로 구분해 입력하세요.
  3. 평균 벨로시티, 최소·최대 완료량, 변동폭, 표준편차를 함께 확인하세요.

기록은 1개부터 최대 100개까지 입력할 수 있고, 각 완료량은 0 이상 1,000,000 이하의 숫자여야 합니다. 소수도 입력할 수 있어요. 쉼표는 기록을 나누는 기호이므로 1천 SP는 1,000이 아닌 1000으로 입력하세요.

계산 방법

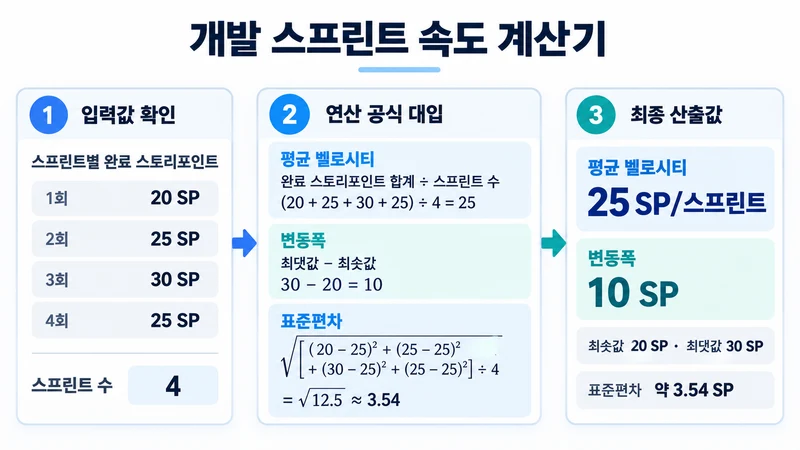

개발 스프린트 속도 계산기 계산 방법 및 공식

평균 벨로시티는 완료 스토리포인트 합계를 입력한 스프린트 수로 나눈 값입니다. 각 스프린트에 같은 가중치를 적용합니다.

평균 벨로시티=완료 스토리포인트 합계스프린트 수\text{평균 벨로시티} = \frac{\text{완료 스토리포인트 합계}}{\text{스프린트 수}}

변동폭은 관측된 최대 완료량과 최소 완료량의 차이입니다.

변동폭=최대 완료량최소 완료량\text{변동폭} = \text{최대 완료량} - \text{최소 완료량}

표준편차는 각 완료량이 평균에서 떨어진 정도를 요약합니다. 이 계산기는 입력한 기록을 분석 대상 전체로 보고, 제곱편차 합을 스프린트 수로 나누는 모집단 표준편차를 계산합니다.

σ=i=1n(xixˉ)2n\sigma = \sqrt{\frac{\sum_{i=1}^{n}(x_i-\bar{x})^2}{n}}

여기서 nn은 스프린트 수, xix_i는 각 스프린트의 완료량, xˉ\bar{x}는 평균 벨로시티입니다. 계산에는 반올림 전 값을 사용하고, 결과는 소수점 둘째 자리까지 표시합니다.

계산 예시

개발 스프린트 속도 계산기 계산 예시 및 데이터 분석

  • 상황 1: 완료량 차이가 작은 경우
    4개 스프린트의 완료량이 20, 25, 30, 25 SP라면 합계는 100 SP입니다. 100 ÷ 4 = 25이므로 평균 벨로시티는 25 SP/스프린트입니다. 변동폭은 30 − 20 = 10 SP, 표준편차는 약 3.54 SP입니다.

  • 상황 2: 평균은 같지만 완료량 차이가 큰 경우
    완료량이 10, 40, 15, 35 SP이면 합계는 100 SP이고 평균은 역시 25 SP/스프린트입니다. 하지만 변동폭은 30 SP, 표준편차는 약 12.75 SP로 첫 번째 상황보다 완료량 차이가 큽니다.

  • 상황 3: 완료량이 0인 스프린트가 있는 경우
    완료량이 0, 20, 25 SP라면 0도 하나의 기록으로 포함합니다. 합계 45 SP를 3개 스프린트로 나누므로 평균은 15 SP/스프린트입니다.

사용 시 주의사항 및 활용 팁

  • 계산 결과는 입력한 과거 기록을 요약하는 참고용 수치입니다. 다음 스프린트의 확정 완료량을 뜻하지 않습니다.
  • 스프린트 길이와 스토리포인트 추정 기준이 비슷한 기록을 사용하세요. 길이가 다른 스프린트를 입력해도 기간에 따른 보정은 하지 않습니다.
  • 팀에서 정한 완료 기준을 충족한 작업만 같은 기준으로 집계하세요. 계획한 포인트나 아직 진행 중인 작업을 섞으면 해석이 달라질 수 있습니다.
  • 완료량이 없는 스프린트는 누락하지 말고 0으로 입력하세요. 아직 끝나지 않은 스프린트는 완료된 기록과 구분하세요.
  • 평균이 같아도 완료량의 차이는 다를 수 있으므로 변동폭과 표준편차를 함께 살펴보세요.
  • 입력 기록이 1개일 때 표준편차가 0이라는 결과만으로 완료량이 안정적이라고 판단할 수는 없습니다.
  • 팀 구성, 휴가, 업무 성격이 바뀌었다면 해당 조건을 함께 고려하세요. 서로 다른 팀의 스토리포인트를 동일한 생산성 척도로 비교하는 데에는 적합하지 않습니다.
최종 내용 검토일: 2026-09-22

Q&A

자주 묻는 질문

스토리포인트는 어떻게 입력하나요?

스프린트별 완료 스토리포인트를 쉼표, 공백 또는 줄바꿈으로 구분해 입력해 주세요. 예를 들어 20, 25, 30, 25처럼 입력합니다. SP 같은 단위 문자는 제외하고, 완료량이 없는 스프린트는 0을 입력하세요. 1개부터 최대 100개까지 계산할 수 있습니다.

변동폭과 표준편차는 어떻게 다른가요?

변동폭은 가장 높은 완료량과 가장 낮은 완료량의 차이입니다. 표준편차는 각 완료량이 평균에서 얼마나 떨어져 있는지를 요약합니다. 이 계산기는 입력한 기록 자체의 분산을 설명하기 위해 제곱편차 합을 스프린트 수로 나누는 모집단 표준편차를 사용합니다.

빈 입력과 0은 같은 의미인가요?

빈 입력에는 스프린트 기록이 없지만, 0은 해당 스프린트에서 완료한 스토리포인트가 없다는 뜻입니다. 0도 스프린트 수와 평균 계산에 포함됩니다. 아직 종료되지 않은 스프린트는 완료된 기록과 구분해 주세요.

평균 벨로시티를 다음 스프린트 목표로 그대로 사용해도 되나요?

과거 평균은 계획을 세울 때 참고할 수 있지만 다음 완료량을 보장하지는 않습니다. 스프린트 길이, 팀 구성, 휴가, 업무 성격, 완료 기준이 비슷한 기록을 사용하고 다음 스프린트의 가용 인력을 함께 고려하세요.
