프로젝트 투입률 FTE 계산기
프로젝트별 주당 투입시간과 기준 근로시간을 입력해 FTE 투입률을 계산합니다.
프로젝트별 주당 투입시간을 기준 근로시간으로 나누면 FTE를 계산할 수 있어요. 주 40시간을 기준으로 프로젝트에 총 30시간을 투입하면 0.75 FTE, 투입률은 75%예요.
프로젝트 투입률 FTE 계산기
계산 공식 및 예시
총 FTE = 프로젝트별 주당 투입시간 합계 / 주당 기준 근로시간, 총 투입률(%) = 총 FTE × 100프로젝트 투입률 FTE 계산기 사용법
한 사람이 여러 프로젝트에 참여할 때, 주당 배정시간이 기준 근로시간에서 얼마나 차지하는지 확인하는 도구예요. 프로젝트별 투입률과 총 FTE를 함께 확인해 업무 배분이나 주간 일정을 검토할 수 있어요.
- 주당 기준 근로시간에 조직에서 1 FTE로 사용하는 시간을 입력해 주세요.
- 프로젝트 A·B·C 주당 투입시간에 같은 주의 배정시간을 각각 입력해 주세요.
- 참여하지 않는 프로젝트에는 0을 입력해 주세요.
- 총 투입률, 프로젝트별 FTE, 미배정시간 또는 기준 초과시간을 확인해 주세요.
프로젝트가 세 개보다 많으면 C에 나머지 프로젝트 시간을 합산해도 돼요. 계획시간과 실제 수행시간 중 하나를 선택하고, 모든 프로젝트에 같은 기준을 적용해 주세요.
계산 방법

FTE는 Full-Time Equivalent의 약자로, 기준 근로시간을 기준으로 환산한 업무량을 뜻해요. 이 계산기는 입력한 주당 기준 근로시간을 1 FTE로 사용해요.
프로젝트 시간 합계가 기준시간보다 적으면 차이를 미배정시간으로 표시해요. 기준시간보다 많으면 차이를 기준 초과시간으로 표시하며, 투입률은 100%를 넘을 수 있어요.
총합은 프로젝트별 표시값을 더하지 않고 원래 입력시간으로 계산해요. 화면에서는 투입률을 소수점 둘째 자리까지, FTE를 소수점 넷째 자리까지 반올림하므로 표시값을 직접 더한 결과와 작은 차이가 날 수 있어요.
계산 예시

-
상황 1: 두 프로젝트에 일부 시간을 배정한 경우

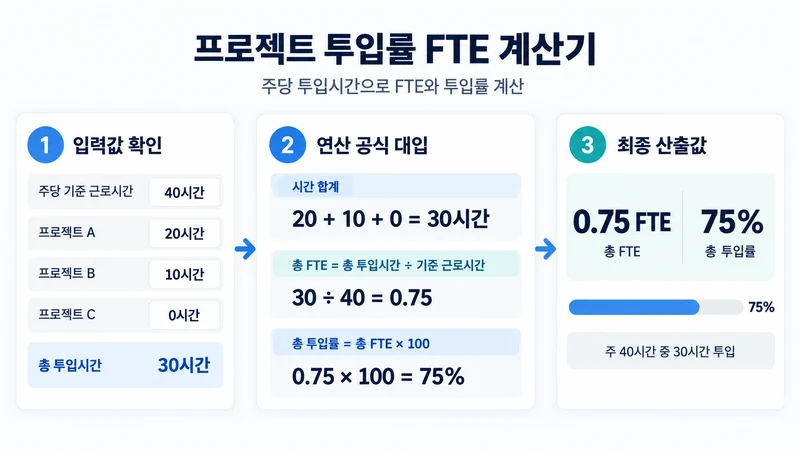

기준이 주 40시간이고 A에 20시간, B에 10시간, C에 0시간을 배정하면 총 30시간이에요. A는 0.5 FTE·50%, B는 0.25 FTE·25%이고, 전체는 0.75 FTE·75%예요. 프로젝트에 배정하지 않은 시간은 주 10시간이에요. -
상황 2: 기준 근로시간을 초과해 배정한 경우
기준이 주 40시간이고 A에 30시간, B에 15시간, C에 5시간을 배정하면 총 50시간이에요.50 ÷ 40 = 1.25이므로 1.25 FTE·125%이며, 기준보다 주 10시간을 초과해요. -
상황 3: 기준 근로시간이 다른 경우
기준이 주 35시간이고 A에 14시간, B에 7시간을 배정하면 총 21시간이에요.21 ÷ 35 = 0.6이므로 0.6 FTE·60%예요. 같은 투입시간이라도 기준 근로시간이 달라지면 FTE와 투입률이 달라져요.
사용 시 주의사항 및 활용 팁
- 본 계산기 결과는 입력한 시간에 따른 단순 환산 참고용 수치예요. 생산성, 성과 또는 업무 난이도를 평가하는 값은 아니에요.
- 같은 시간에 진행한 업무를 여러 프로젝트에 중복 입력하지 마세요. 공동 회의시간도 정한 배분 기준에 따라 나누어 입력해 주세요.
- 미배정시간이 모두 추가 업무를 맡을 수 있는 시간은 아니에요. 공통 회의, 행정 업무, 교육, 휴가 등을 함께 확인해 주세요.
- 1 FTE는 조직에서 정한 기준시간에 해당하는 업무량이에요. 팀원 개인의 근무시간 대비 배정률을 보려는 경우에는 해당 개인의 기준시간을 입력하고, 조직 공통 기준 FTE와 구분해 주세요.
- 이 도구는 한 사람의 프로젝트 배정을 확인하는 용도예요. 팀 단위로 집계할 때는 구성원마다 동일한 FTE 기준으로 계산한 값을 합산하고, 실제 인원수와 구분해 주세요.
- 입력은 각 항목당 최대 168시간까지 허용해요. 한 사람의 프로젝트 합계가 한 주의 전체 시간인 168시간을 넘는다면 중복 입력이나 기간 혼용 여부를 확인해 주세요.
- 주간 결과로 월간 업무량을 추정할 때는 대상 기간의 실제 근무일과 산정 기준을 함께 확인해 주세요.
Q&A
자주 묻는 질문
FTE와 투입률은 어떻게 다른가요?
FTE는 기준 근로시간을 1로 보는 환산값이고, 투입률은 같은 비율을 백분율로 나타낸 값이에요. 기준이 주 40시간이면 주 20시간 투입은 0.5 FTE이자 50%예요. FTE는 실제 참여 인원수와는 다를 수 있어요.
투입률이 100%를 넘으면 무슨 뜻인가요?
입력한 프로젝트 시간 합계가 기준 근로시간을 초과한다는 뜻이에요. 주 40시간 기준으로 총 50시간을 배정하면 1.25 FTE, 125%예요. 일정 중복이나 배정시간을 점검해 보세요. 이 결과만으로 법적 연장근로 여부나 수당을 판단할 수는 없어요.
프로젝트가 하나뿐이거나 세 개보다 많으면 어떻게 입력하나요?
사용하지 않는 프로젝트에는 0을 입력해 주세요. 프로젝트가 세 개보다 많으면 C에 나머지 프로젝트 시간을 합산할 수 있어요. 이때 C의 결과는 개별 프로젝트가 아닌 합산 결과로 해석해 주세요.
회의나 휴가 시간도 포함해야 하나요?
프로젝트 관련 회의는 해당 프로젝트 시간에 포함할 수 있어요. 공통 업무, 휴가, 교육 등을 어떻게 처리할지는 조직의 산정 기준에 따라 정하고 모든 입력에 일관되게 적용해 주세요. 프로젝트에 배정하지 않은 시간이 모두 실제 여유시간을 뜻하는 것은 아니에요.
